Projektträger: Roche Diagnostics GmbH

10-2015 - heute

Kunde: Roche Diagnostics GmbH



Aufgabe:

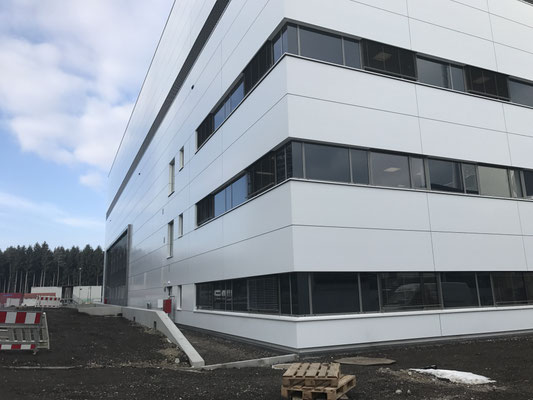

Infrastructure Expansion 2015 Penzberg

Durch die Erweiterung der Produktion war es erforderlich auch die Energieerzeugung mit dem Projekt IE15P auszubauen.

Als Projektkoordinator in der Planung, als Roche Site Manager während der Montage und als Inbetriebnahme-Koordinator führte ich die Errichtung und Inbetriebnahme der Energieerzeugungszentrale mit

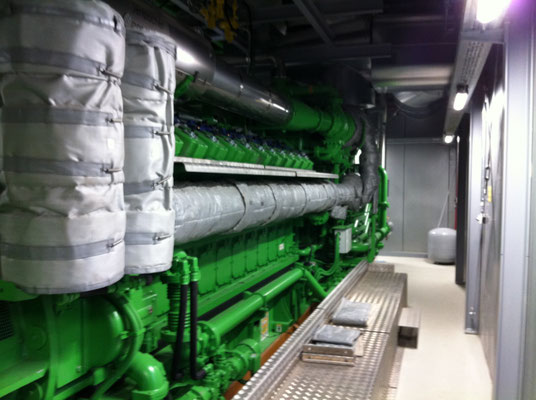

  • einem BHKW mit 4,4 MW elektr. Leistung
  • Wärmerückgewinnung (Nahwärme und Niedertemperaturwärme)

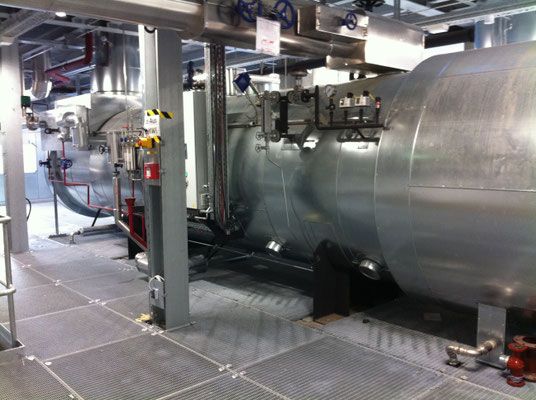

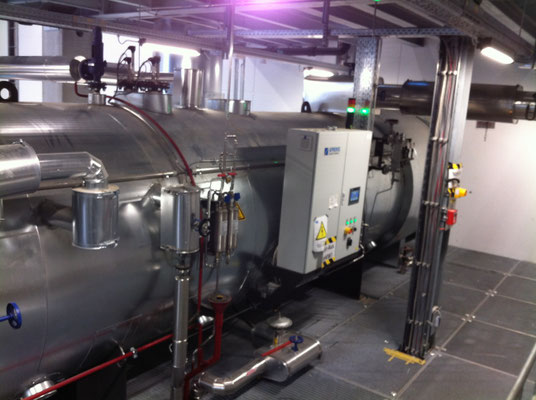

  • Drucklufterzeugungsanlagen
  • Vollentsalzungsanlage
  • Kälteanlagen (Kühlwasser, Sohle- und Eiswasseranlagen)
  • Medienrohrleitungen zu verschiedenen Nutzern im Werk


Das Projekt (ca. 50 Mio. € Invest) wurde planmäßig abgeschlossen, Kosten und Termine wurden eingehalten.



Funktion:



Als Koordinator war ich verantwortlich für die komplette vor Ort Abwicklung
Aufgaben in der Projektplanungsphase Details Design waren:

  • Beratung des Projektteams aus Betreiber, Planer, Lieferanten usw. im Rahmen des Planungsumfangs
  • Koordination aller Planungsbeteiligten während der Planungs- und Bestell-Phase
  • Prüfung der jew. Leistungsverzeichnisse
  • Plausibilitätsprüfung der Investitionskosten
  • Teilnahme an den Vergabeverhandlungen (technisch/kommerziell)
  • Projektabwicklung mit den jew. Lieferanten während der Konstruktion – und Fertigungsphase
  • Prüfung, Klärung von technischen Dokumentationen bis zur Freigabe zur Ausführung
  • Klären von Genehmigungsauflagen, Koordination der Erledigung von Genehmigungsauflagen aus den einzelnen Genehmigungsbescheiden
  • Dokumentation von Planungsergebnissen, Projektfortschrittsberichten


Aufgaben in den Phasen Ausführung und Inbetriebnahme:

Überwachung der Montagetätigkeiten als Construction Manager des Bauherrn
der einzelnen Auftragnehmer aus Bau, Maschinen-und Verfahrenstechnik, TGA, Rohrleitungsbau usw.

  • Klärung von Schnittstellen zwischen einzelnen Auftragnehmern
  • Organisation der Baustellenlogistik zwischen den einzelnen Firmen
  • Führen der Baustellenorganisation (Bauherrenvertretung)
  • Durchführung von Montagekontrollen


Während der Inbetriebnahme als Koordinator der Inbetriebnahme der Energieerzeugungsanlagen

  • IBN Prüfungen vor Start Inbetriebnahme
  • Freigabe von Inbetriebnahmeschritten
  • Koordination der laufenden IBN Aktivitäten zwischen den Auftragnehmern
  • Führen des Probebetriebsprogramms zum Nachweis der Leistungsfähigkeit der einzelnen Anlagen
  • Veranlassung von Sachverständigen-Abnahmen, Tests und der Leistungsmessungen der einzelnen Anlagen zum Nachweis der Erfüllung der zugesicherten Eigenschaften
  • Koordination von ext. Sachverständigen zum Nachweis der Erfüllung von Genehmigungsauflagen (Schall, Luftschadstoffe)



Laufzeit:    ca. 17 Monate
